Khi bắt đầu một dự án thiết kế nội thất văn phòng, ngân sách luôn là yếu tố cốt lõi nhưng cũng là phần dễ “sai lầm” nhất. Bạn có thể lên kế hoạch chi tiết từng hạng mục, nhưng giữa chừng vẫn xuất hiện những chi phí bất ngờ, thay đổi thiết kế, tăng giá vật liệu, hay các công việc phát sinh từ tình trạng mặt bằng thực tế. Đó là lý do tại sao ngân sách dự phòng (hay quỹ dự phòng) trở thành “tấm chắn” tài chính không thể thiếu. Bài viết này sẽ hướng dẫn bạn xác định mức dự phòng phù hợp, từ tỷ lệ phần trăm khuyến nghị đến cách phân bổ chi phí, giúp dự án vận hành trơn tru mà không bị “đội” vốn.
Ngân sách dự phòng đóng vai trò gì trong dự án xây dựng?

Chi phí dự phòng là khoản chi được doanh nghiệp hoặc chủ đầu tư dự trù trước để đối phó với những tình huống bất ngờ trong quá trình thực hiện dự án [1]. Ngắn gọn hơn, đó là “cái nước ngoài” của ngân sách, khoản tiền bỏ ra để an tâm khi vận hành.

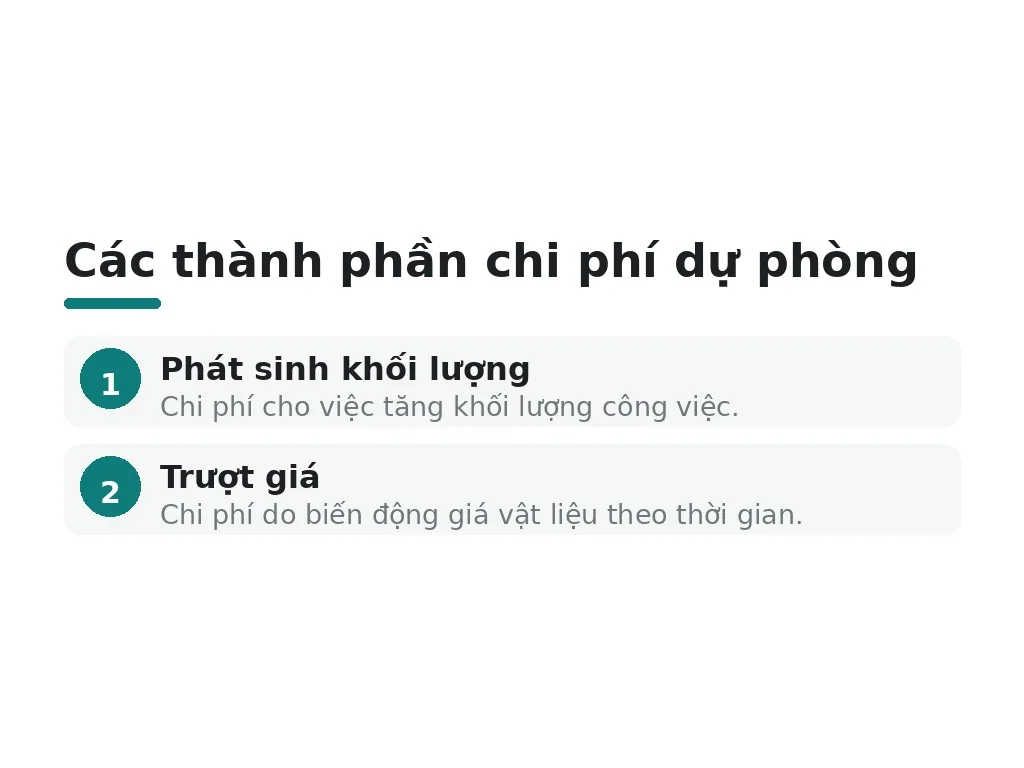

Chi phí dự phòng gồm hai thành phần chính: chi phí dự phòng cho khối lượng và công việc phát sinh, cùng chi phí dự phòng cho yếu tố trượt giá (biến động giá vật liệu theo thời gian) [2]. Hiểu rõ sự khác biệt này giúp bạn bóc tách chính xác từng loại rủi ro.
Tại sao cần lập quỹ dự phòng? Vì nhiều yếu tố ảnh hưởng trực tiếp đến chi phí cuối cùng: quy mô dự án, độ phức tạp kỹ thuật (hệ thống M&E như điều hòa, điện), tình trạng mặt bằng (nhà cũ cần tháo dỡ?), và biến động thị trường nguyên liệu [3]. Mỗi yếu tố này có thể tác động lên chi phí từ vài triệu đến hàng trăm triệu đồng.
Mức dự phòng phù hợp cho dự án văn phòng là bao nhiêu?
Ngân sách dự phòng cho dự án văn phòng thường chiếm từ 5% đến 15% tổng chi phí dự án, tuỳ theo độ phức tạp [4]. Mức 5-10% áp dụng cho các dự án hoàn thiện đơn giản (văn phòng nhỏ, bố trí tiêu chuẩn), còn 10-15% dành cho dự án có thiết kế phức tạp hoặc cải tạo lớn trên mặt bằng cũ.
Ngoài ra, quỹ dự phòng (phần tiền dành riêng để bảo vệ tài chính) nên chiếm tối thiểu 10-15% tổng chi phí xây dựng cơ bản [5]. Ví dụ cụ thể: nếu tổng chi phí xây dựng cơ bản là 1.2 tỷ VND, quỹ dự phòng nên là 120-180 triệu VND [6]. Khoảng này đảm bảo bạn có đủ “lỡm cờ” nếu xảy ra sự cố.
Về chi phí thi công nội thất, năm 2026 mức giá dao động từ 2-8 triệu đồng mỗi m² tùy loại hoàn thiện và vật liệu [7]. Từ con số này, bạn có thể tính toán ngân sách dự phòng tương ứng: với dự án 500 m², mức giá trung bình 5 triệu/m² là 2.5 tỷ VND; dự phòng 10% là 250 triệu VND.
Chi phí dự phòng được phân loại và phân bổ thế nào?

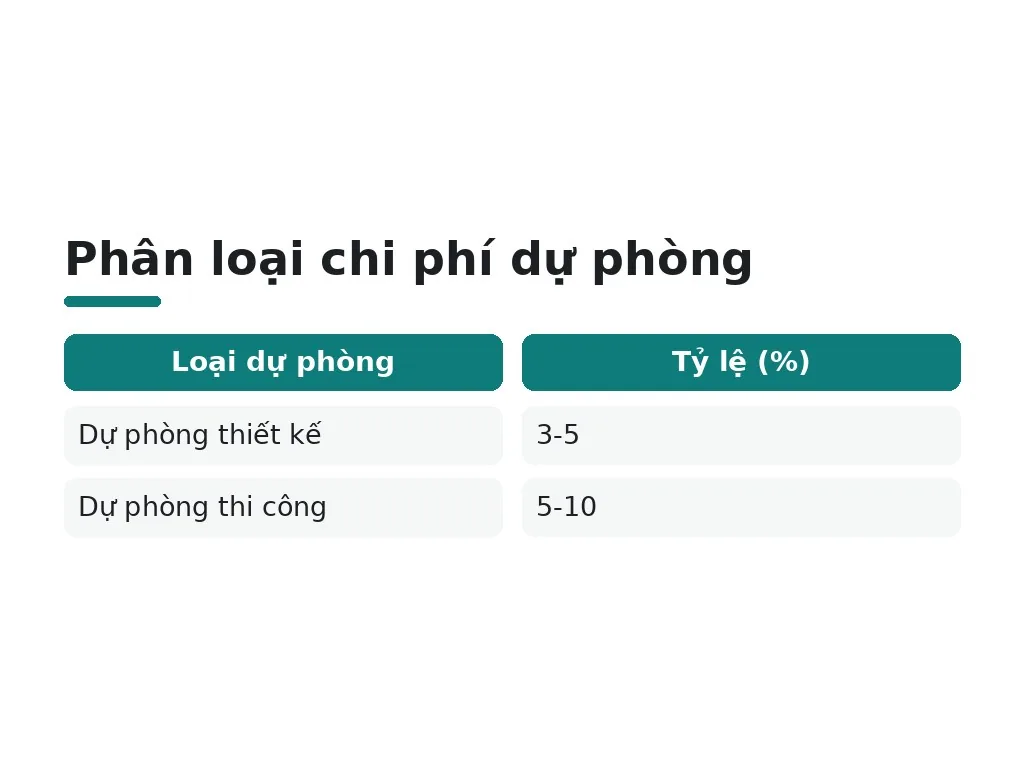

Chi phí dự phòng được chia thành ba loại chính, mỗi loại phục vụ giai đoạn khác nhau của dự án [8]:
- Dự phòng thiết kế (Design Contingency), chiếm 3-5%, dành cho giai đoạn đầu khi bản vẽ chưa hoàn toàn chốt. Dùng để xử lý những điều chỉnh nhỏ trước khi bắt đầu thi công.
2. Dự phòng thi công (Construction Contingency), chiếm 5-10%, để xử lý những phát sinh tại công trường như công việc bất ngờ, điều chỉnh kỹ thuật, hoặc vấn đề về nền, kết cấu.
3. Dự phòng chủ đầu tư (Owner’s Reserve), dùng cho các thay đổi về công năng hoặc mua sắm thêm trang thiết bị sau cùng.
Theo quy định Thông tư 11/2021/TT-BXD, chi phí dự phòng cho khối lượng công việc phát sinh không nên vượt quá 5% trong tổng mức đầu tư [9]. Điều này là khung pháp lý bắt buộc mà bạn cần tuân thủ khi lập dự toán chính thức.
Về phân bổ ngân sách theo từng hạng mục: tiêu chuẩn phổ biến là 30% cho khu vực công cộng (sảnh, phòng họp), 40% cho không gian làm việc chính (bàn, ghế, vách ngăn), và 30% cho hệ thống kỹ thuật (điện, HVAC, mạng) [10]. Chi phí thiết kế riêng dao động 200.000-500.000 VNĐ/m² [11].
Khi tính toán dự phòng trượt giá, bạn cần xem xét thời gian xây dựng công trình và chỉ số giá xây dựng phù hợp với loại công trình, nhằm tính đến khả năng biến động giá trong nước và quốc tế [12]. Năm 2026, giá đá xây dựng tại TP.HCM có thể lên tới 380.000-420.000 đ/m³, phản ánh xu hướng tăng giá ngành xây dựng [13].
Nguyên nhân nào gây phát sinh chi phí và cách phòng ngừa ra sao?

Thực tế cho thấy, các nguyên nhân phổ biến gây phát sinh chi phí bao gồm: thay đổi thiết kế giữa quá trình, hồ sơ thiết kế chưa hoàn thiện, không tuân thủ bản vẽ được cấp phép, và tăng chi phí nhân công do trì hoãn tiến độ [14]. Nhiều chủ đầu tư thay đổi ý định sau khi xây bắt đầu, khiến phải tháo dỡ, đập bỏ những phần đã xây.
Đặc biệt với các dự án cải tạo văn phòng cũ, rủi ro chi phí ẩn rất cao. Chi phí ẩn (nền yếu, ống cũ cần thay, kết cấu cần gia cố, xử lý rác thải xây dựng) có thể chiếm 10-25% tổng ngân sách nếu không được bóc tách ngay từ đầu [15]. Vì vậy, việc thăm dò kỹ lưỡng mặt bằng hiện tại là bước sơ lộc không thể bỏ qua.
Làm sao quản lý ngân sách dự phòng hiệu quả?

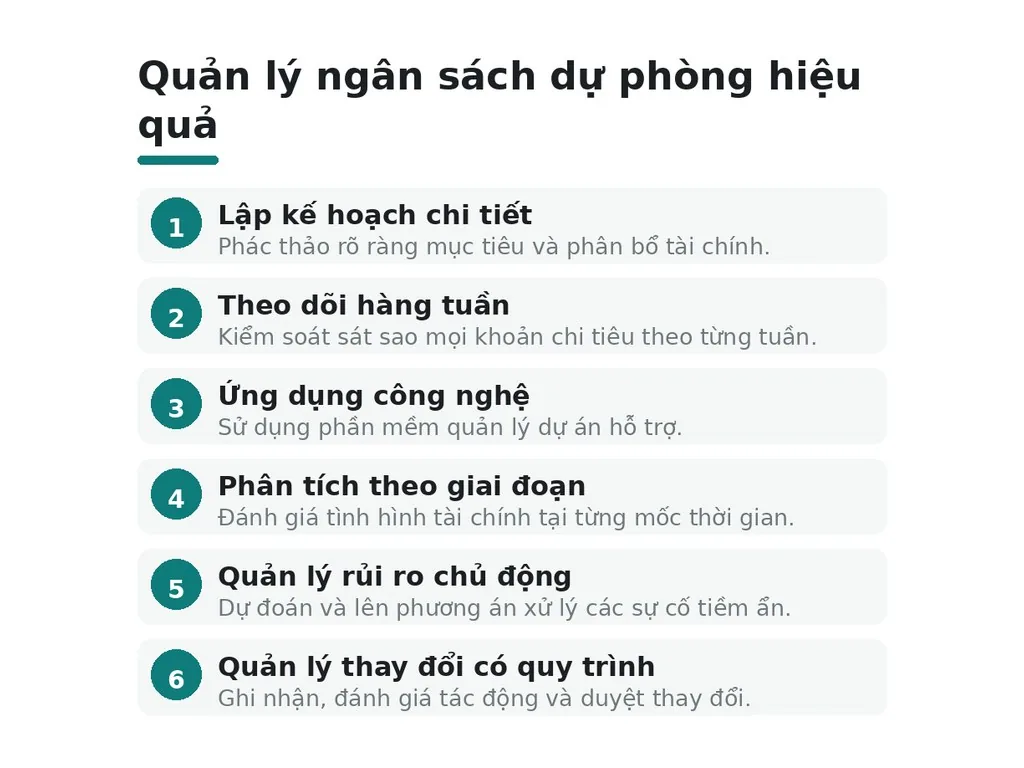

Để quản lý ngân sách dự phòng thành công, bạn cần áp dụng những phương pháp toàn diện. Các phương pháp hiệu quả bao gồm: lập kế hoạch tài chính chi tiết, theo dõi kiểm soát ngân sách hàng tuần, ứng dụng công nghệ thông tin (phần mềm quản lý dự án), phân tích thông tin theo giai đoạn, quản lý rủi ro chủ động, và quản lý thay đổi có quy trình rõ ràng [16]. Mỗi thay đổi cần được ghi nhận, đánh giá tác động tài chính, rồi được chủ đầu tư hoặc ban quản lý duyệt trước khi thực hiện.
Quỹ dự phòng không phải là khoản tiền để “tiêu vặt” hay “tích lũy”. Nó là bảo hiểm rủi ro tài chính, chỉ được sử dụng khi có sự cố, phát sinh hoặc thay đổi xác thực được từ chủ trương ban quản lý xaydungvanvuong.vn. Ghi chép chi tiết mỗi lần dùng, so sánh với dự toán ban đầu, là cách bảo vệ dự án khỏi tình trạng “vô tối” kinh phí.
Tóm lại, ngân sách dự phòng từ 5-15% không phải chi phí lãng phí mà là đầu tư vào sự ổn định của dự án. Bằng cách hiểu rõ cấu thành, phân bổ khôn khéo, và quản lý chặt chẽ, bạn sẽ tránh được những “sốc” tài chính và hoàn thành dự án đúng thời gian, đúng chất lượng.
