Khi một văn phòng bắt đầu “xuống cấp”, nhiều chủ doanh nghiệp chỉ có hai lựa chọn: cải tạo mặt bằng hiện tại hoặc fit-out từ đầu trên mặt bằng mới. Cả hai cách đều tốn khoản tiền không nhỏ, nhưng sự khác biệt về chi phí, thời gian và rủi ro là rất lớn 01. Bài này giúp bạn hiểu rõ ưu nhược điểm của mỗi lựa chọn để quyết định sẽ tiết kiệm hơn cho tình huống của bạn 0203.

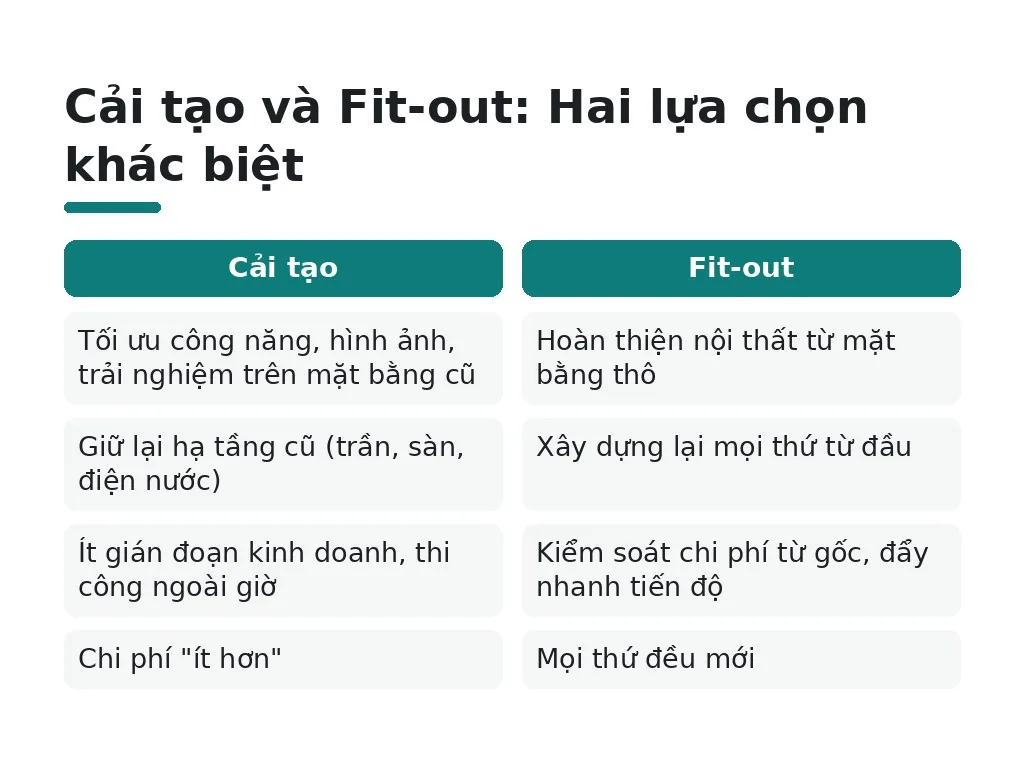

Tại sao cải tạo và fit-out là hai lựa chọn chính?

Tại sao cải tạo và fit-out là hai lựa chọn chính?
Tại sao cải tạo và fit-out là hai lựa chọn chính?

Hầu hết các doanh nghiệp không chuyển văn phòng vì không khiếp sợ chi phí chuyển dời, mà vì sợ các giai đoạn gián đoạn kinh doanh trong quá trình thi công. Đó là lý do cải tạo được xem là “giải pháp an toàn”: không phải đóng cửa, nhân viên vẫn làm việc bình thường, chi phí “ít hơn” fit-out.

Sự khác biệt cơ bản giữa cải tạo và fit-out

Cải tạo là quá trình tối ưu công năng, hình ảnh và trải nghiệm làm việc trên một mặt bằng đã tồn tại. Bạn giữ lại các hạ tầng cũ như trần, sàn, và hệ thống điện nước, chỉ làm mới những phần cần thiết 09.

Ngược lại, fit-out là quá trình hoàn thiện nội thất từ mặt bằng thô (shell and core), giúp tối ưu không gian, kiểm soát chi phí từ gốc, và đẩy nhanh tiến độ triển khai 10. Bạn xây dựng từ đầu: vách ngăn, sàn, trần, hệ thống M&E, nội thất, mọi thứ đều mới.

Khi nào doanh nghiệp chọn cải tạo thay vì chuyển văn phòng?

Cải tạo có lợi ích lớn nhất là không gián đoạn hoạt động kinh doanh. Các dự án được chia thành từng giai đoạn, thi công có thể diễn ra ngoài giờ hành chính để bụi, tiếng ồn không ảnh hưởng tới nhân viên 15. Bạn cũng tận dụng được hạ tầng sẵn có, trần, sàn, điện nước, từ đó giảm phí phá dỡ và tái xây dựng 19.

Chi phí cải tạo so với fit-out chênh lệch thế nào?

Đây là yếu tố quyết định nhất khi chọn giải pháp. Hãy cùng so sánh chi phí thực tế.

Chi phí cải tạo văn phòng cũ năm 2026

Cải tạo văn phòng cũ thường dao động từ 2 triệu đến 10 triệu đồng/m², tùy thuộc vào mức độ cải tạo. Bạn có thể tìm thấy các dự án cơ bản ở mức 2-3 triệu/m², trong khi cải tạo chi tiết, nâng cấp cao cấp có thể lên tới 10 triệu/m² 01.

Ngoài ra, cần tính thêm:

  • Chi phí thiết kế: 190,000 đến 260,000 đồng/m² 08
  • Chi phí phá dỡ và xử lý bề mặt: có thể phát sinh 15–50 triệu đồng tùy vào tình trạng hạ tầng cũ 07

Nếu hạ tầng cũ bị hư hỏng nặng (điện xưa, nước bị tắc, trần thấp, vách gạch lệch), đây là lúc chi phí cải tạo có thể “vượt khỏi tầm kiểm soát”. Bạn dự tính 500 triệu nhưng cuối cùng phải bỏ 700-800 triệu vì phát sinh.

Giá fit-out mặt bằng mới: tại sao cao hơn

Fit-out mặt bằng mới bắt đầu từ mức 2–3 triệu đồng/m² cho tiêu chuẩn cơ bản (Shell & Core), và 3–4,5 triệu đồng/m² cho chuẩn trung bình đến cao 0203. Nghe qua có vẻ không chênh lệch nhiều so với cải tạo, nhưng bạn đang tính giá từ mặt bằng hoàn toàn trắng, phải làm mọi thứ từ đầu.

Tại sao fit-out có thể đắt hơn?

  • Bạn phải xây dựng hệ thống M&E (điện, nước, máy lạnh) mới 100%
  • Vách ngăn, sàn, trần đều mới
  • Chi phí quản lý dự án và giám sát thi công cao hơn

Tuy nhiên, ưu thế của fit-out là không có phát sinh ẩn. Khi bạn bước vào mặt bằng thô, bạn biết chính xác cần làm gì. Khác với cải tạo, nơi mỗi lớp dỡ bỏ lại phát hiện vấn đề mới.

Các cách giảm chi phí cải tạo hiệu quả

Nếu bạn chọn cải tạo, đây là một mẹo thực tế: sử dụng sàn nâng (raised floor) trong hạng mục M&E có thể cắt giảm tới 20–30% chi phí vật tư và nhân công cho cơ điện 06. Sàn nâng cho phép bạn chạy dây điện, ống nước dễ dàng mà không phải phá vỡ sàn cũ, tất cả lắp trên mặt sàn, rồi phủ bằng sàn hoàn thiện.

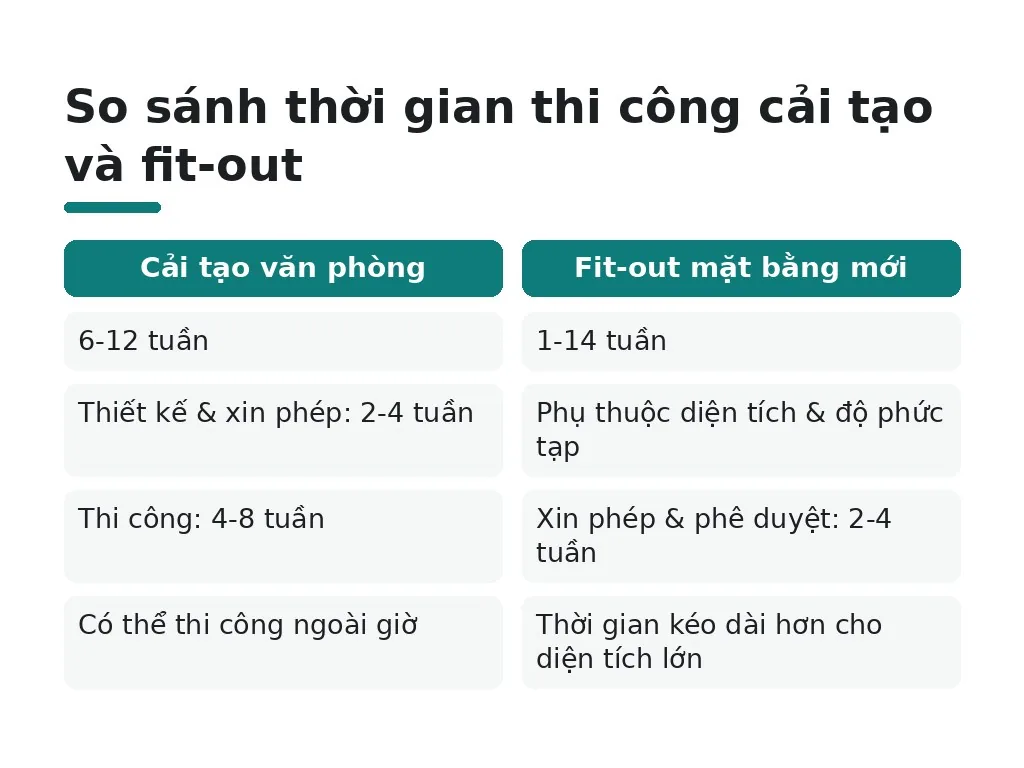

Thời gian thi công cải tạo và fit-out chênh lệch thế nào?

Thời gian thi công cải tạo và fit-out chênh lệch thế nào?
Thời gian thi công cải tạo và fit-out chênh lệch thế nào?

Thời gian không chỉ là con số, nó còn ảnh hưởng tới hiệu suất kinh doanh. Nếu bạn phải di dời toàn bộ với fit-out, những tuần nó diễn ra có thể chi phí bạn thêm tiền lương nhân viên, mất khách, mất năng suất.

Thời gian thi công cải tạo văn phòng

Cải tạo văn phòng nhanh hơn đáng kể. Giai đoạn thiết kế và xin phép: 2–4 tuần 17. Giai đoạn thi công: 4–8 tuần tùy vào quy mô và độ phức tạp 04. Tổng cộng, bạn có thể kì vọng dự án hoàn thành trong 6–12 tuần, và quan trọng là có thể thi công ngoài giờ (tối, cuối tuần) để không làm phiền nhân viên.

Fit-out mặt bằng mới yêu cầu bao nhiêu tuần

Fit-out mặt bằng mới yêu cầu thời gian 1–14 tuần tùy thuộc diện tích, độ phức tạp của thiết kế, và hiệu suất nhà thầu 05. Tại sao lại có sự chênh lệch lớn thế? Vì mặt bằng nhỏ (300 m²) có thể hoàn thành trong 4–6 tuần, trong khi fit-out toà nhà lớn (3000–5000 m²) có thể kéo dài 3–4 tháng.

Bạn phải tính thêm thời gian xin phép, phê duyệt thiết kế, có khi 2–4 tuần chỉ cho phase này.

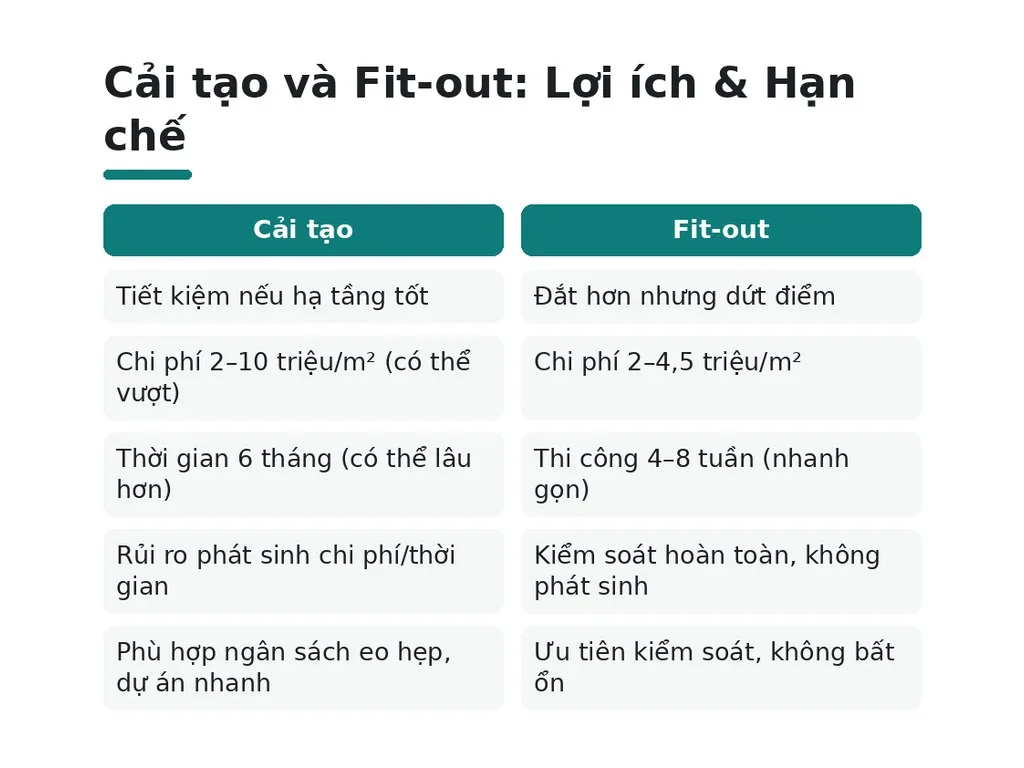

Rủi ro và lợi ích của mỗi lựa chọn là gì?

Không có giải pháp hoàn hảo. Cái cải tạo gain được về giá, fit-out lại gain ở tính ổn định và kiểm soát.

Hạn chế khi cải tạo: phát sinh chi phí không dự tính

Sự nguy hiểm lớn nhất của cải tạo là phát sinh chi phí không dự tính. Khi thi công, bạn dỡ bỏ vách gạch để kiểm tra hệ thống điện, phát hiện dây điện nằm cạnh ống nước, buộc phải bỏ tiền sửa. Nước bị tắc, điện yếu, trần thấp hơn dự đoán, mỗi cái này là 5–10 triệu thêm.

Theo kinh nghiệm thực tế, chi phí phá dỡ và xử lý bề mặt có thể lên tới 15–50 triệu đồng, tùy vào tình trạng cấu trúc cũ 07. Bạn dự tính 500 triệu, nhưng sau khi dỡ lớp gạch cũ, hệ thống cũ, cuối cùng tốn 700 triệu.

Lợi ích fit-out: kiểm soát chi phí và thiết kế

Fit-out mặt bằng mới mang lại tự do sáng tạo không gian, có thể bố trí công năng khoa học, tối ưu workflow, tăng năng suất làm việc 20. Tất cả vật liệu, kích thước, màu sắc đều do bạn quyết định từ đầu, không phải “chặt chém” để vừa với không gian cũ.

Quan trọng hơn: không phát sinh ẩn. Khi bạn tạo dự toán 600 triệu cho fit-out 300 m², đó là con số chắc chắn (trừ những thay đổi bạn chủ động yêu cầu).

Ảnh hưởng đến sức khỏe và năng suất nhân viên

Không gian làm việc được thiết kế khoa học sẽ giúp nhân viên tập trung hơn, làm việc hiệu quả hơn, và tăng cường sự sáng tạo 16. Thiết kế tối ưu, ánh sáng tự nhiên, không gian thoáng, phòng họp yên tĩnh, khu break-out để thư giãn, sẽ giảm stress và tăng động lực làm việc.

Cải tạo cũng có thể đạt được điều này, nhưng phải khoảng trống hạn chế bởi cấu trúc cũ. Fit-out từ đầu, bạn có toàn quyền kiến trúc không gian cho năng suất tối đa.

Dài hạn, công ty có không gian làm việc tốt sẽ giảm chi phí vận hành, tăng khả năng giữ chân và thu hút nhân sự tài năng 18.

Hiểu lầm phổ biến nào về cải tạo và fit-out cần tránh?

Hiểu lầm phổ biến nào về cải tạo và fit-out cần tránh?
Hiểu lầm phổ biến nào về cải tạo và fit-out cần tránh?

Hầu hết mọi người tin rằng cải tạo luôn tiết kiệm hơn, fit-out luôn đắt. Sự thật phức tạp hơn.

Cải tạo không phải lúc nào cũng tiết kiệm hơn

Nếu hạ tầng cũ tương đối tốt, cải tạo chi phí 2–10 triệu/m² có thể rẻ hơn fit-out 2–4,5 triệu/m². Nhưng nếu bạn gặp vận xấu (hệ thống cũ hỏng nặng, vách cần dỡ hết, sàn cần khoét sâu để đặt hệ thống mới), cải tạo dễ dàng vượt 8–10 triệu/m², lúc đó lợi thế giá không còn.

Khi so sánh, bạn phải hiểu: giá thấp không phải lúc nào là lợi. Nếu cải tạo mất 6 tháng còn fit-out chỉ 3 tháng, với chi phí nhân công và quản lý của bạn, fit-out có thể rẻ hơn tính trên chi phí toàn cầu (total cost of ownership).

Fit-out lâu hơn nhưng dứt điểm hơn

Fit-out mất 4–8 tuần thi công (so với cải tạo 1–14 tuần). Nhìn qua, fit-out hình như lâu hơn, nhưng số liệu đó đã bao gồm cả những dự án lớn kéo dài. Với mặt bằng vừa (300–500 m²), bạn có thể fit-out xong trong 4–6 tuần, không chậm hơn cải tạo nhiều, nhưng dứt điểm hơn: không phát sinh, không gián đoạn, không tháo lắp liên tục.

Tóm lại, chọn cải tạo hay fit-out tùy thuộc vào ba yếu tố: hiện trạng không gian cũ, ngân sách bạn có, và độ chịu đựng với sự bất ổn. Nếu không gian hiện tại vẫn “khỏe”, bạn hết tiền và muốn dự án nhanh, cải tạo là lựa chọn. Nếu bạn muốn kiểm soát hoàn toàn, không lo phát sinh, và sẵn sàng chờ lâu hơn, fit-out mới là con đường đúng.

Tài liệu tham khảo

Chi phí cải tạo văn phòng cũ thường dao động từ 2 triệu đến 10 triệu đồng/m² tùy

Chi phí fit-out mặt bằng mới phổ biến từ 2–3 triệu đồng/m² cho mức độ cơ bản

Fit-out mặt bằng mới ở mức chuẩn trung bình đến cao có chi phí 3–4,5 triệu đồng/

Thời gian thi công cải tạo văn phòng thường từ 4–8 tuần tùy vào quy mô và độ phứ

Fit-out mặt bằng mới yêu cầu thời gian 1–14 tuần tùy thuộc diện tích và độ phức

Sàn nâng giúp cắt giảm 20–30% chi phí vật tư và nhân công cho hạng mục cơ điện (

Chi phí phá dỡ và xử lý bề mặt khi cải tạo văn phòng cũ có thể phát sinh 15–50 t

Chi phí thiết kế nội thất văn phòng dao động từ 190,000 đến 260,000 đồng/m²

Cải tạo văn phòng là quá trình tối ưu công năng, hình ảnh và trải nghiệm làm việ

Fit-out là quá trình hoàn thiện nội thất từ mặt bằng thô, giúp tối ưu không gian

Fit-out cũng được hiểu là cải tạo văn phòng để thay đổi diện mạo và nâng cấp các

CBRE báo cáo ‘Cẩm nang Chi phí Hoàn thiện Văn phòng Châu Á, Thái Bình Dương 2023’

Inter Office là công ty thiết kế fit-out với gần 10 năm kinh nghiệm và hơn 150 d

AICJSC cung cấp BOQ (bill of quantities) cho cải tạo văn phòng trong vòng 4 giờ

Lợi ích cải tạo văn phòng bao gồm tối ưu hóa công năng, đảm bảo tiến độ công việ

Không gian làm việc được thiết kế khoa học giúp nhân viên tập trung hơn, làm việ

Thời gian xin phép và thiết kế cho cải tạo văn phòng thường từ 2–4 tuần

Cải tạo văn phòng giúp giảm chi phí vận hành dài hạn và tăng khả năng giữ chân c

Cải tạo văn phòng tận dụng hạ tầng sẵn có như trần, sàn, hệ thống điện nước và v

Fit-out mặt bằng mới mang lại sự tự do sáng tạo không gian, bố trí công năng kho
